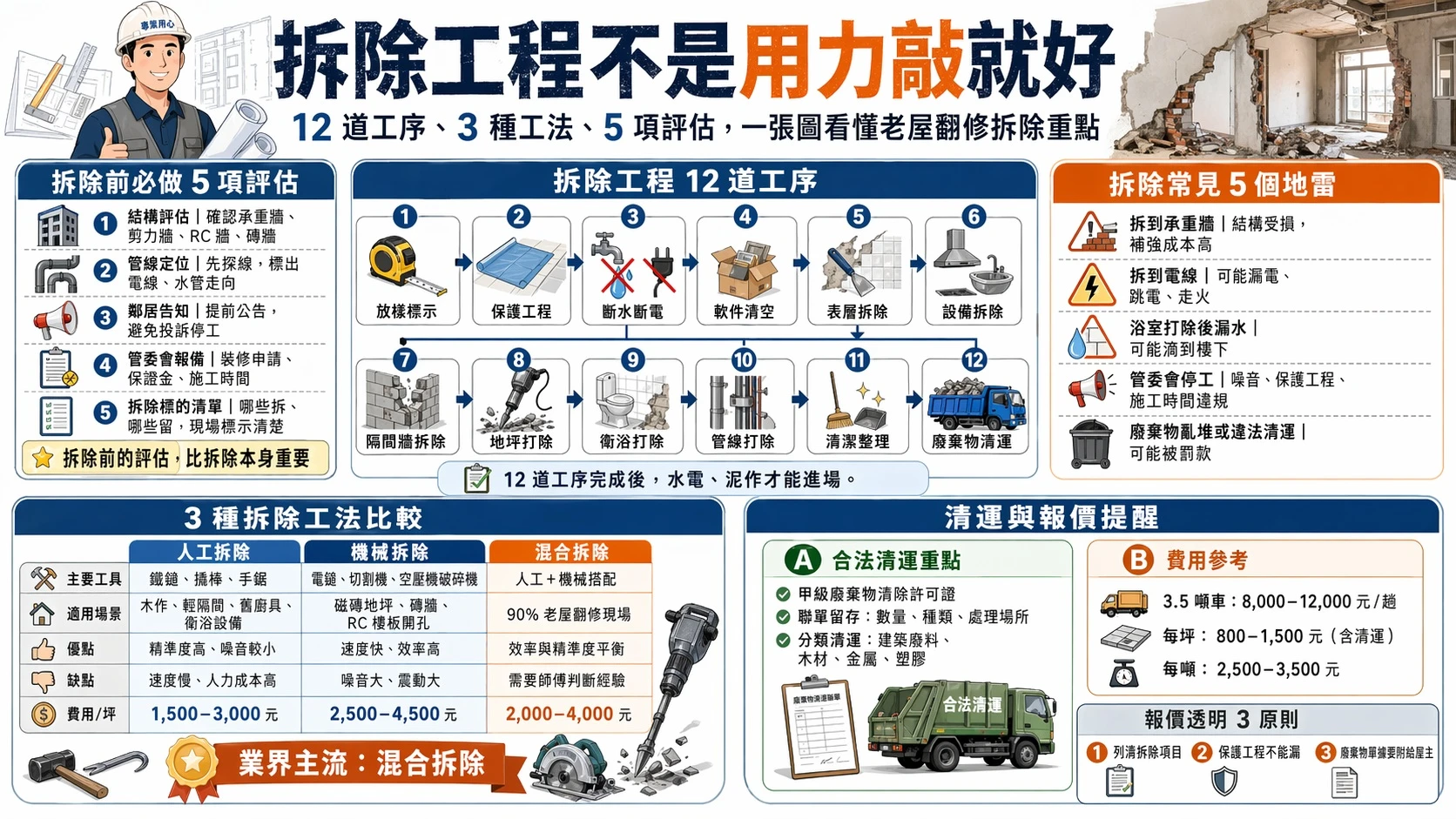

拆除工程不是用力敲就好:12 道工序、3 種工法,我們在現場一個一個拆給你看 Demolition Workflow Guide|北屯區統包工程|統包工程推薦-勝利室內設計-室內設計,室內設計公司,台中室內設計公司,北屯區室內設計公司-設計老爹-室內設計入口平台
形象首頁

勝利室內裝修

首頁

FB分享連結
LINE分享連結

設計作品:8個 119張圖片

局部費用:

設計費用:

接案地區:苗栗縣、台中市、南投縣、彰化縣

公司地址:台中市西屯區台灣大道二段740巷2弄19號3樓

服務專線:

    服務項目

    特別關鍵字

  • 室內設計,台中室內設計,北屯區室內設計,西屯區室內設計,室內設計公司,台中室內設計公司,北屯區室內設計公司,西屯區室內設計公司,室內設計推薦,台中室內設計推薦,北屯區室內設計推薦,西屯區室內設計推薦,室內設計師推薦,台中室內設計師推薦,北屯區室內設計師推薦,西屯區室內設計師推薦,室內裝修,台中室內裝修,北屯區室內裝修,西屯區室內裝修,室內裝修推薦,台中室內裝修推薦,北屯區室內裝修推薦,西屯區室內裝修推薦,住宅設計,台中住宅設計,北屯區住宅設計,西屯區住宅設計,住宅設計推薦,台中住宅設計推薦,北屯區住宅設計推薦,西屯區住宅設計推薦,住宅空間設計,台中住宅空間設計,北屯區住宅空間設計,西屯區住宅空間設計,居家空間設計,台中居家空間設計,北屯區居家空間設計,西屯區居家空間設計,新屋設計,台中新屋設計,北屯區新屋設計,西屯區新屋設計,新成屋設計,台中新成屋設計,北屯區新成屋設計,西屯區新成屋設計,新成屋裝修,台中新成屋裝修,北屯區新成屋裝修,西屯區新成屋裝修,預售屋客變,台中預售屋客變,北屯區預售屋客變,西屯區預售屋客變,預售屋設計,台中預售屋設計,北屯區預售屋設計,西屯區預售屋設計,毛胚屋規劃,台中毛胚屋規劃,北屯區毛胚屋規劃,西屯區毛胚屋規劃,毛胚屋設計,台中毛胚屋設計,北屯區毛胚屋設計,西屯區毛胚屋設計,樣品屋客變,台中樣品屋客變,北屯區樣品屋客變,西屯區樣品屋客變,樣品屋設計,台中樣品屋設計,北屯區樣品屋設計,西屯區樣品屋設計,老屋翻修,台中老屋翻修,北屯區老屋翻修,西屯區老屋翻修,老屋翻新,台中老屋翻新,北屯區老屋翻新,西屯區老屋翻新,舊屋翻修,台中舊屋翻修,北屯區舊屋翻修,西屯區舊屋翻修,舊屋翻新,台中舊屋翻新,北屯區舊屋翻新,西屯區舊屋翻新,店面設計,台中店面設計,北屯區店面設計,西屯區店面設計,店面裝潢,台中店面裝潢,北屯區店面裝潢,西屯區店面裝潢,辦公室設計,台中辦公室設計,北屯區辦公室設計,西屯區辦公室設計,辦公室裝潢,台中辦公室裝潢,北屯區辦公室裝潢,西屯區辦公室裝潢,商空設計,台中商空設計,北屯區商空設計,西屯區商空設計,商空裝潢,台中商空裝潢,北屯區商空裝潢,商業空間設計,台中商業空間設計,北屯區商業空間設計,統包工程,台中統包工程,北屯區統包工程,裝潢統包,台中裝潢統包,一站式裝修,台中一站式裝修,統包工程公司,台中統包工程公司,套房設計,台中套房設計,小坪數套房設計,台中小坪數套房設計

    免責聲明

  • 本網站僅提供設計老爹資訊參考平台, 並不涉入其中任何諮詢、交易。本網站對各該設計老爹相關資訊亦不作任何實質或形式上之審查。本網站中所載一切設計老爹的資訊、文字、照片、圖形 、產權、廣告內容、或其他資料(以下簡稱『內容』)。無論其為公開張貼或私下傳送,若有不實或違法情事,均為『內容』提供者之責任,設計老爹概不負責也不承擔任何法律責任。

封面圖
最新資訊

拆除工程不是用力敲就好:12 道工序、3 種工法,我們在現場一個一個拆給你看 Demolition Workflow Guide|北屯區統包工程|統包工程推薦

老屋翻修拆除工程指南

拆除工程不是用力敲就好:12 道工序、3 種工法,我們在現場一個一個拆給你看

Demolition Workflow Guide

拆除工程不是把不要的牆敲掉、舊廚具搬走就好。真正棘手的地方,是承重牆、管線、鄰居、管委會與廢棄物清運,每一項都可能影響安全、工期與預算。

引言

拆除工程聽起來很簡單,不就是把不要的牆敲掉、舊廚具搬走嗎?

我常開玩笑說:「拆除師傅最容易被誤會的職業之一。」因為大家以為拆就是用力敲,敲完就好。

但我們在老屋翻修現場做了這麼多年,可以很直接告訴你:拆除是整個工程裡風險最高、最容易出事的一關。

電線藏在哪裡、水管走哪一條、哪一面牆是承重牆、樓下鄰居會不會抗議、廢棄物怎麼合法清運……這些都不是「敲一敲」三個字可以解決的。

這篇我會把我們公司現場標準的 12 道拆除工序和 3 種拆除工法完整拆給你看,順便分享我們踩過的 5 個地雷。

1.Demolition Workflow Guide

 為什麼老屋翻修,拆除是最容易出事的一關

老屋翻修的所有工項裡,拆除是「不可逆」的那一個。

水電做錯可以重拉、油漆刷壞可以重刷、磁磚貼歪可以打掉重貼,但是——牆敲錯了拆掉了就拆掉了,後面要補回來,成本可能是原本拆除費用的 5 到 10 倍。

我們之前接過一個案子,屋主自己找臨時工先把客廳那面牆敲掉,準備改開放式格局。結果敲到一半發現裡面有一根 8 公分的鋼筋——那是承重牆。後來請結構技師來補強,光是植筋+鋼樑補強就花了 18 萬,還拖了三個禮拜。

拆除最容易出事的三件事:

  • 拆到承重牆:建築結構受損,需要結構技師補救
  • 拆到管線:電線、水管、瓦斯管線斷掉,輕則停水停電,重則漏電起火、瓦斯外洩
  • 影響鄰居:樓上樓下的天花板、牆面共構受損,鄰居索賠

這就是為什麼,拆除前的「評估」比拆除本身還重要。

拆除前必做的 5 項評估(不做會出大事)

我們在動拆除工具之前,現場一定要跑完這 5 項:

  • 結構評估:找有經驗的設計師或結構技師到現場看一次,確認哪些是承重牆、剪力牆、RC 牆、磚牆。圖面很重要,但現場敲打測試(敲擊回音判斷實心或中空)才是真功夫。
  • 管線定位:水電師傅要先進場「探線」,用金屬探測器標出電線、水管走向。老屋的管線常常沒有按圖走,圖面僅供參考。
  • 鄰居告知:動拆前 7 天,貼公告在電梯口、社區佈告欄;對門、樓上、樓下三戶最好親自打招呼。這不是禮貌問題,是避免投訴讓你停工。
  • 大樓管委會報備:裝修申請、保證金繳交、施工時間規範(通常週一到週六 8:00–17:00),這些都要在拆除前完成。
  • 拆除標的清單:哪些要拆、哪些保留,用筆寫下來、貼現場。口頭交代很容易拆錯。

這 5 項做完,拆除才能正式開始。

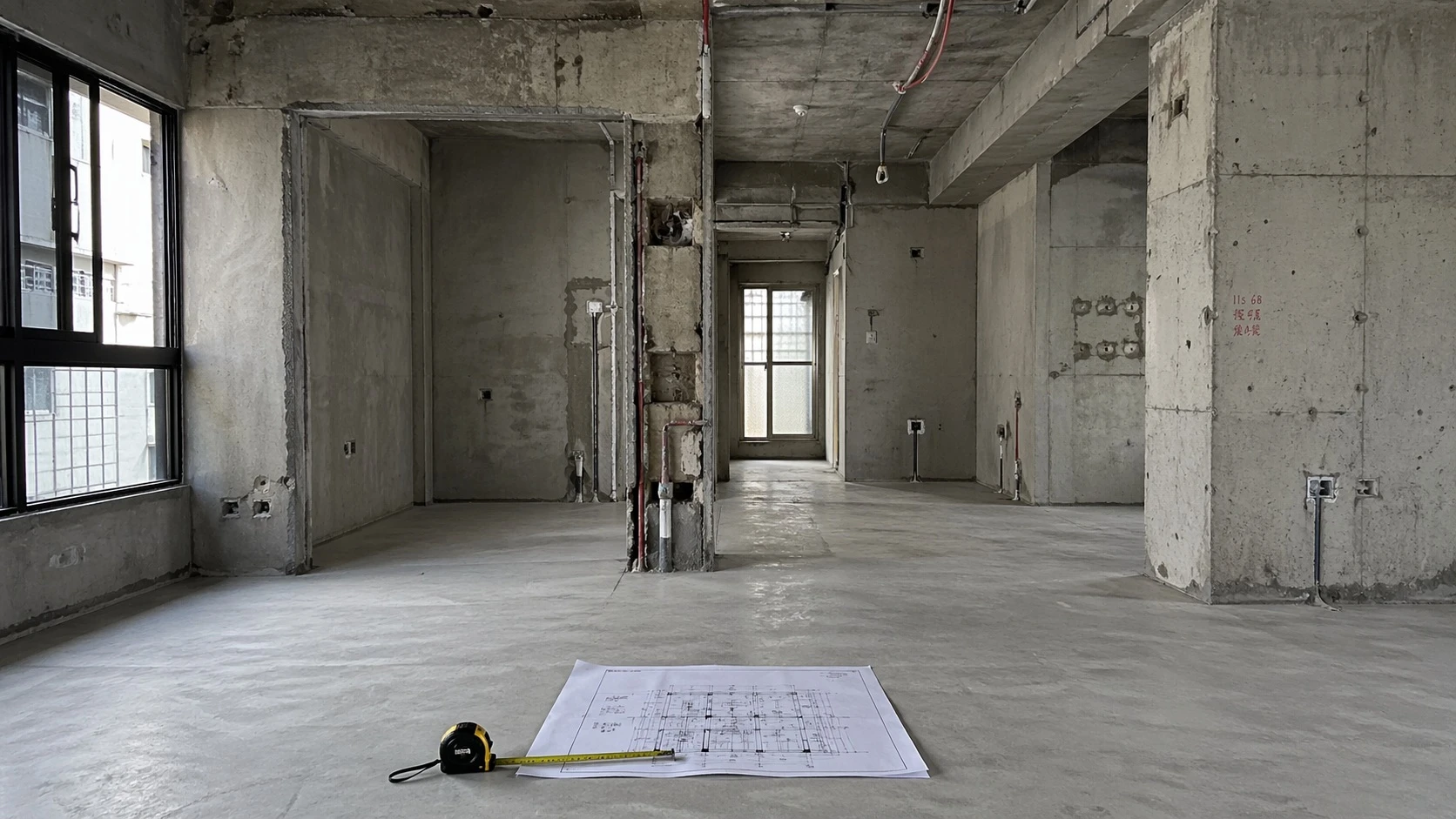

 拆除工程完整 12 道工序:從放樣到清運

這是我們公司的標準作業流程,每一步都不能跳:

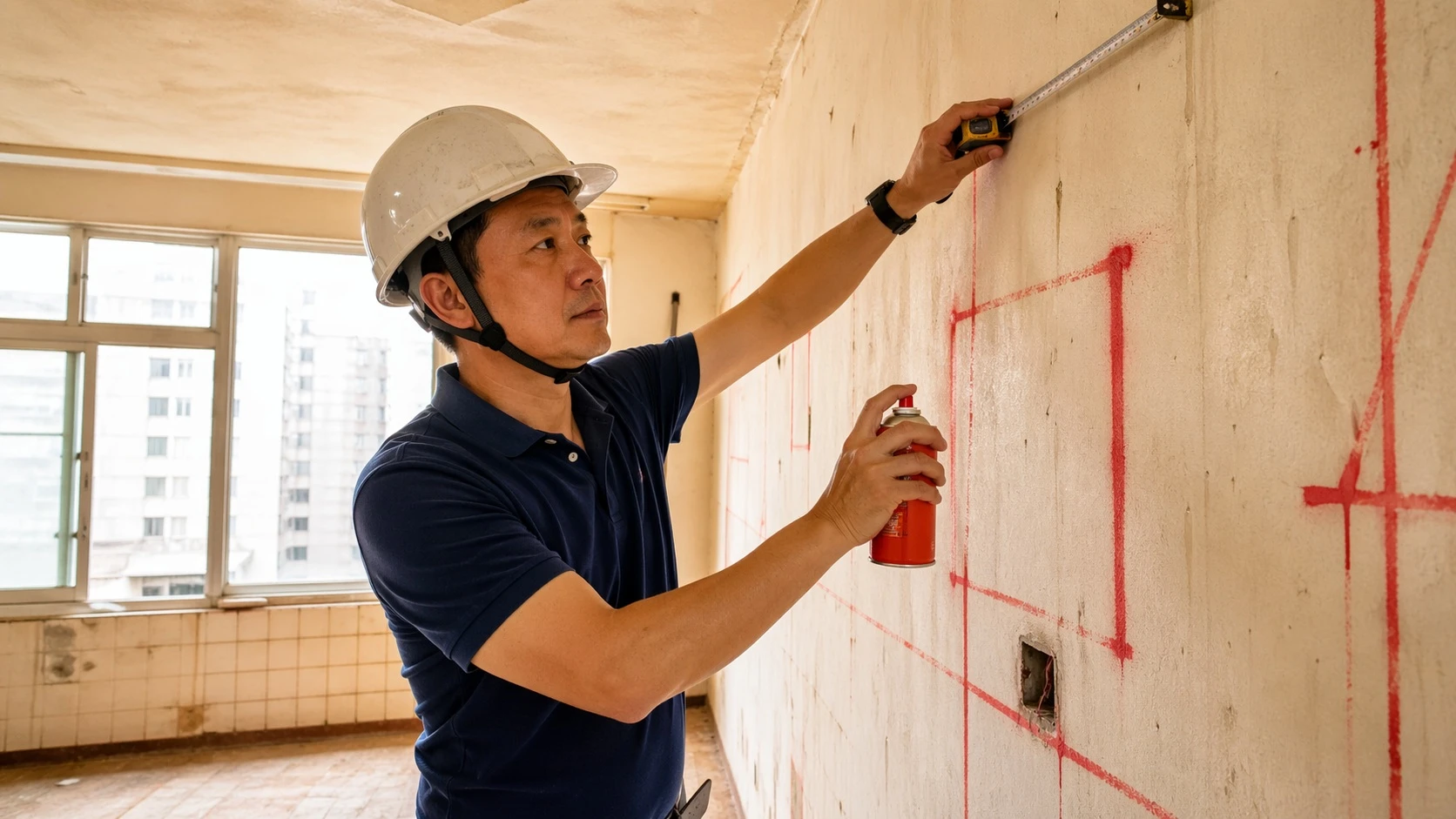

① 放樣標示:用噴漆或粉筆在牆面、地面標出「拆」與「留」

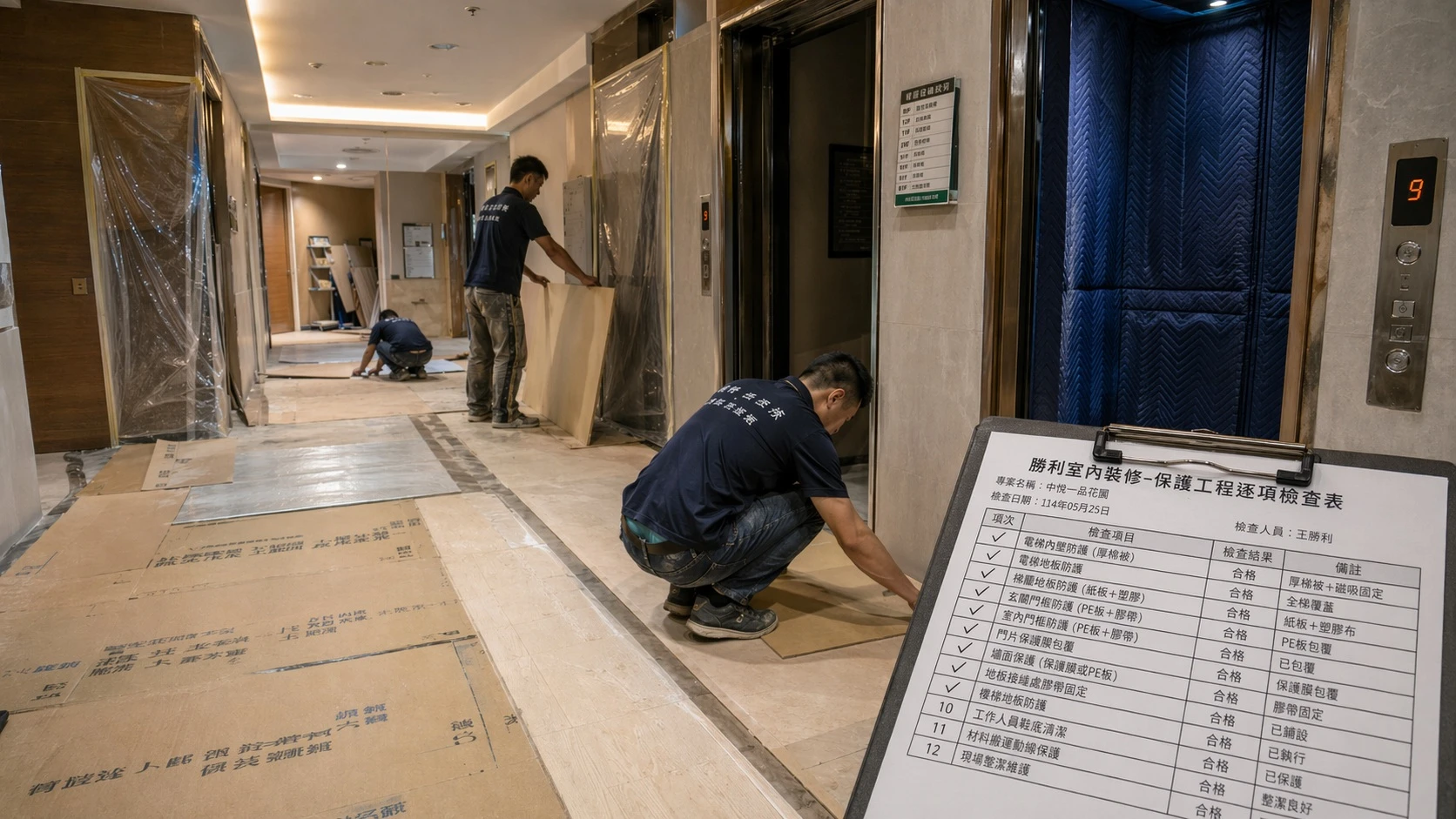

② 保護工程:公共梯廳鋪瓦楞板+夾板、電梯內鋪防護毯、戶內留存區用塑膠布封閉
③ 斷水斷電:總開關關閉、總水閥關閉、瓦斯封管
④ 軟件清空:傢俱、舊廚具、衛浴設備拆除搬出
⑤ 表層拆除:壁紙、地毯、木地板、矽酸鈣板天花
⑥ 設備拆除:燈具、開關插座、冷氣、瓦斯爐、馬桶
⑦ 隔間牆拆除:先拆非承重磚牆、輕隔間
⑧ 地坪打除:磁磚、大理石、舊水泥粉光面層
⑨ 衛浴打除:壁面磁磚+地坪見底(含防水層)
⑩ 管線打除:舊水電管路鑿除(保留要再用的)
⑪ 清潔整理:粗清、垃圾分類堆放
⑫ 廢棄物清運:合法業者載運,留下廢棄物清運單據

12 道工序跑完,拆除才算結束,水電泥作才能進場。

2.Demolition Workflow Guide

 三種拆除工法解析:人工拆、機械拆、混合拆

A. 人工拆除(傳統手工)

工具:鐵鎚、撬棒、手鋸、十字鎬

適用:木作、輕隔間、舊廚具、衛浴設備

優點:精準度高、不傷結構、噪音較小

缺點:速度慢、人力成本高

費用參考:每坪 1,500–3,000 元

B. 機械拆除(電動工具)

工具:電鎚、切割機、空壓機破碎機

適用:磁磚地坪、磚牆、RC 樓板開孔

優點:速度快、效率高

缺點:噪音大、震動大、容易傷及周邊

費用參考:每坪 2,500–4,500 元

C. 混合拆除(人工+機械)

做法:精細處人工、大面積機械

適用:90% 的老屋翻修現場

優點:效率與精準度平衡

缺點:師傅要有判斷經驗

費用參考:每坪 2,000–4,000 元

我們公司現場 95% 走 C 混合工法,這也是業界主流。

3.Demolition Workflow Guide

 機具選擇:什麼時候用電鎚、什麼時候用切割機

電鎚(Hammer Drill)

用途:打除磁磚、輕量打鑿

力道:中等

場景:浴室壁面磁磚、地坪打除前的剝離

破碎機 / 大型電鎚

用途:打除厚混凝土、RC 牆面

力道:強

場景:地坪見底、結構性打除

切割機(圓盤鋸)

用途:精準切割磚牆、RC 牆面開孔(門窗)

場景:要保留旁邊牆面完整時,先切割再打除

重點:切割機是不傷及周邊的關鍵工具,會用切割機的師傅才是好師傅

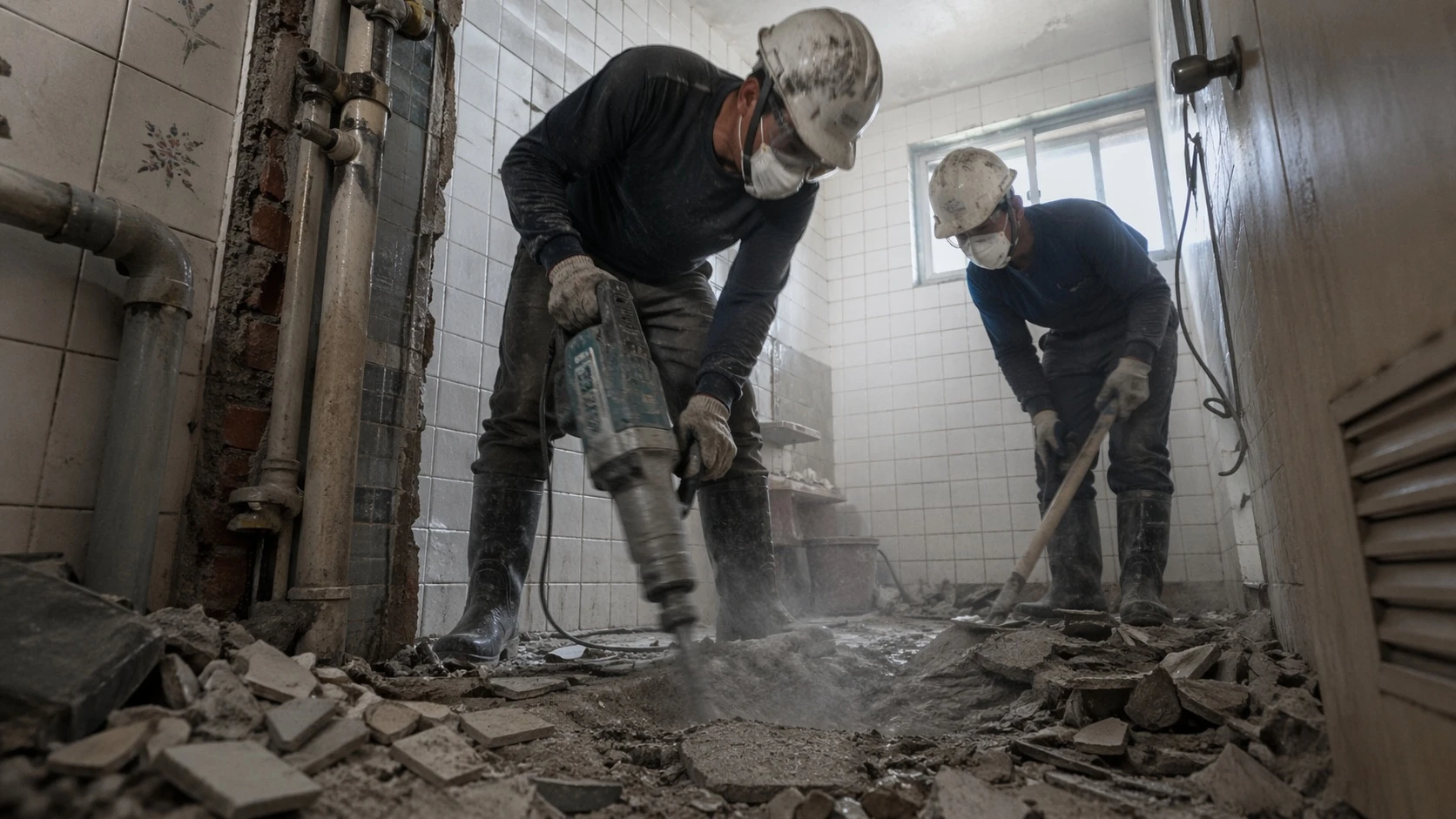

空壓機 + 鑿子

用途:地坪粉光層、防水層打除

場景:浴室、廚房改建

機具選對,工程進度快一倍;選錯,等於用菜刀砍樹。

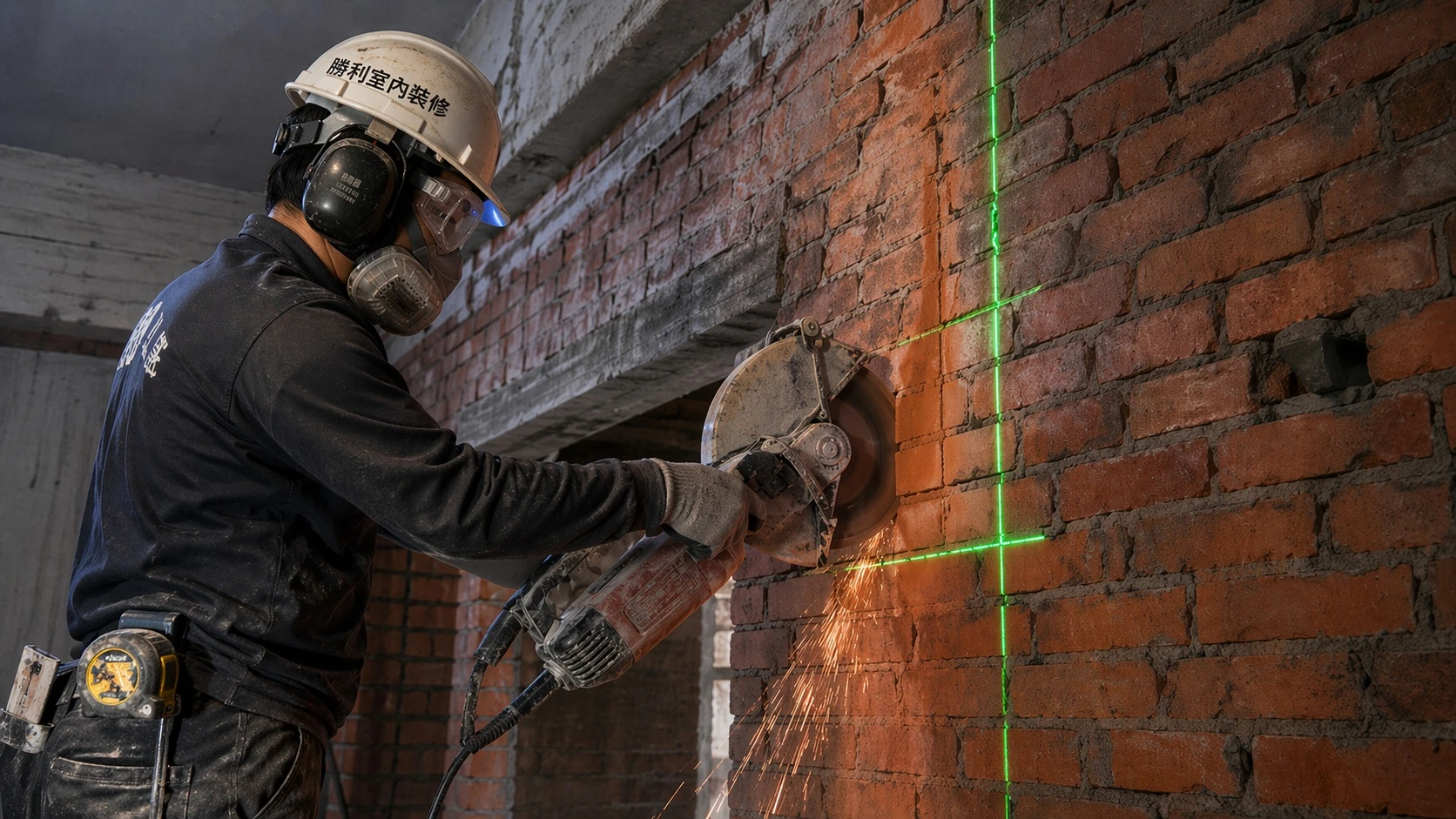

4.Demolition Workflow Guide

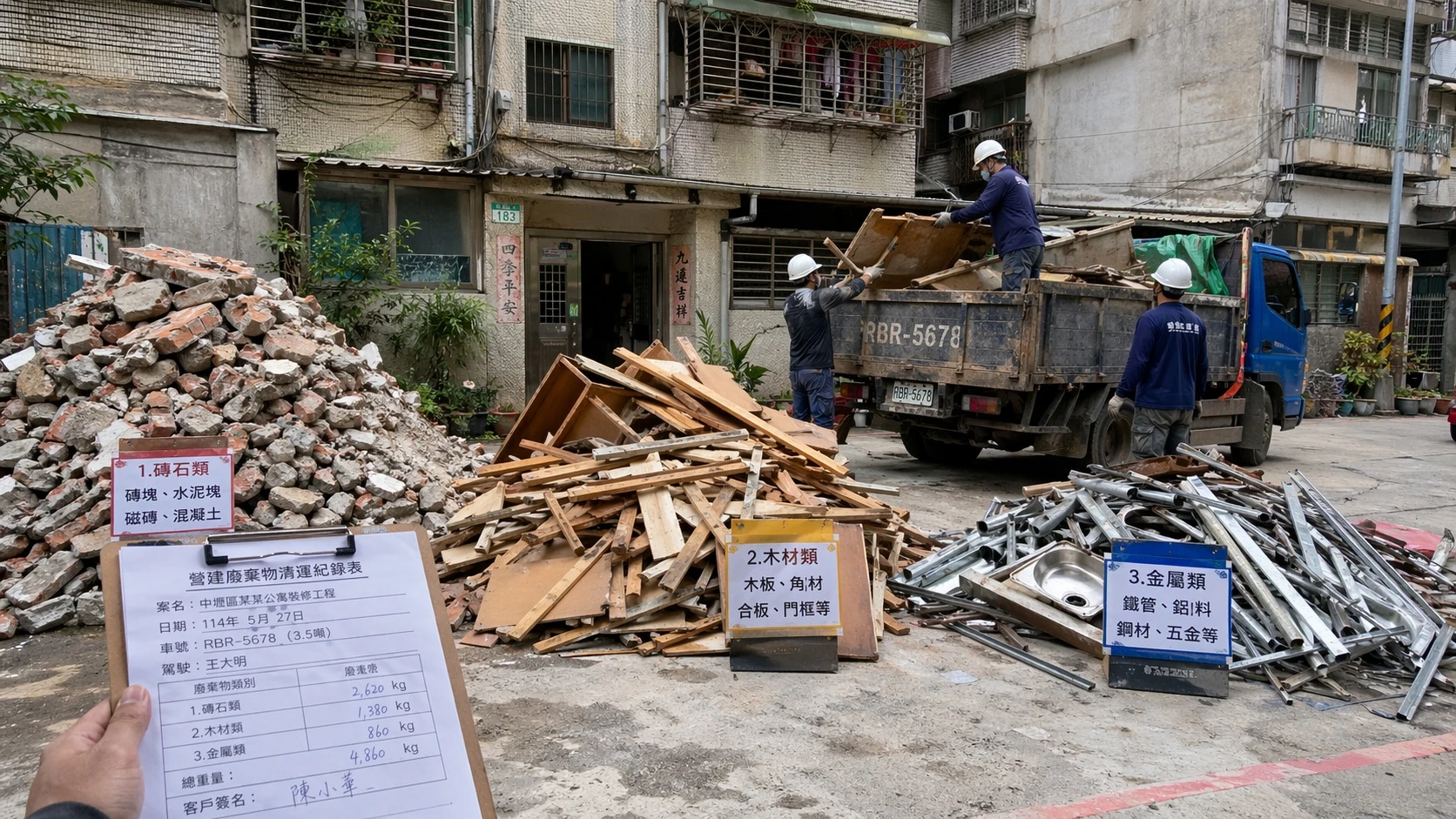

 廢棄物清運:分類、申報、計價方式

廢棄物是拆除工程最容易被偷工減料的環節。

合法清運必備:

  • 領有甲級廢棄物清除許可證的業者
  • 提供清運單據(聯單):載明數量、種類、處理場所
  • 廢棄物分類:建築廢料、木材、金屬、塑膠分開

計價方式:

  • 以車計:3.5 噸車約 8,000–12,000 元 / 趟
  • 以坪計:每坪 800–1,500 元(含清運)
  • 以重量計:每噸 2,500–3,500 元

地雷提醒:

有些便宜的拆除師傅會把廢棄物偷倒到郊區、河床、空地。如果被環保局抓到,屋主要連帶負責,罰款可以到 30 萬以上。

簽約前一定要明文寫清楚:「廢棄物由甲方(屋主)保留清運單據」。

5.Demolition Workflow Guide

拆除常見的 5 個地雷(我們現場踩過的)

地雷 1:承重牆被拆

表面看起來是普通牆,敲下去才發現裡面有結構鋼筋。判斷方法:超過 15 公分厚、敲擊回音實心、平面圖標示為實心粗黑線。

地雷 2:拆到電線走火

老屋電線常常沒有套管,藏在牆內。拆除前斷總電源是基本,但有些供電是分迴路,斷了一條沒斷另一條。

地雷 3:漏水滴到樓下

浴室地坪打除時,舊防水層破了,下次下雨或試水,水直接滴到樓下。處理:拆除後立刻做臨時防水層,等新防水進場。

地雷 4:管委會檢舉停工

施工時間超過、噪音過大、保護工程沒做好,鄰居檢舉,管委會發停工通知,工程拖一週起跳。

地雷 5:廢棄物丟在公設

拆除師傅圖方便,把垃圾堆在梯廳、頂樓、地下室。管委會清運費用會直接從押金扣,扣完還不夠的部份你要補。

這 5 個地雷,我們公司每一個都踩過。所以現在我們的拆除 SOP 是用「血」換來的。

拆除費用怎麼算?合理行情與報價陷阱

台灣常見計價方式(2026 行情):

  • 整戶包價:30 坪老屋全室拆除約 8–15 萬
  • 以坪計:每坪 2,500–4,500 元(含清運)
  • 以項目計:磁磚地坪每坪 1,500、磚牆每米 800–1,200

影響費用的 5 大因素:

  • 樓層(高樓層搬運費 +20%)
  • 電梯可否進入機具
  • 廢棄物量(衛浴打到見底比表層拆除貴 30%)
  • 拆除難度(RC 牆比磚牆貴 50%)
  • 工期壓力(趕工費 +20–30%)

報價陷阱:

  • 報價只寫「拆除一式 5 萬」→ 沒列項目,後面追加費用機會大
  • 「廢棄物自理」→ 屋主以為包含,結果要自己叫車
  • 「保護工程另計」→ 這是拆除必備,不該另計

我們公司的報價原則:每一項列清楚、單價公開、廢棄物單據附給屋主。報價透明,後面才不會吵架。

三種拆除工法完整比較

三種拆除工法比較表

三種拆除工法比較表
工法類型 主要工具 適用場景 速度 精準度 噪音 費用/坪
人工拆除鐵鎚、撬棒、手鋸木作、輕隔間、設備NT$ 1,500–3,000
機械拆除電鎚、切割機、破碎機磁磚、磚牆、RC 開孔NT$ 2,500–4,500
混合拆除(建議)人工+機械搭配90% 老屋翻修現場NT$ 2,000–4,000

結論

拆除工程不是用力敲就好。它是老屋翻修裡最不可逆、風險最高的一關,也是最考驗師傅判斷力與經驗的工項。

我們公司現場標準的 12 道工序、3 種工法、5 項評估、5 個地雷,每一條都是用血換來的 SOP。你下次找拆除師傅,不一定要懂全部,但至少記得三件事:

  • 拆除前的評估比拆除本身重要
  • 廢棄物清運單據一定要留
  • 報價不透明的師傅不要找

老屋翻修不是只看完工後的美照,而是看每一個施工階段有沒有人在現場把關。如果你正在規劃老屋翻修,歡迎來找我們聊聊,第一次到場勘查不收費。

6.Demolition Workflow Guide

參考資料

  1. 內政部營建署《建築技術規則》拆除施工章節
  2. 環保署《廢棄物清理法》施行細則
  3. 勞動部《職業安全衛生法》拆除作業相關規範
  4. 台中市政府《建築物室內裝修管理辦法》
  5. ASID《Demolition Best Practices in Renovation》, 2024

常見問題 FAQ

Q:拆除工程一坪大概多少錢?

A:30 坪老屋全室拆除約 8–15 萬元,每坪 2,500–4,500 元(含廢棄物清運)。費用受樓層、機具進場難度、拆除標的影響。

Q:拆除一定要找有執照的廠商嗎?

A:廢棄物清運必須由領有甲級廢棄物清除許可證的業者處理。找無照廠商若被環保局抓到,屋主要連帶負責,罰款可達 30 萬以上。

Q:拆除前要做什麼準備?

A:五項評估必做:結構評估、管線定位、鄰居告知、大樓管委會報備、拆除標的清單。其中結構評估最重要,避免拆到承重牆。

Q:拆除工程要做幾天?

A:30 坪老屋全室拆除約 5–7 個工作天(含廢棄物清運)。若浴室、廚房需打到見底,再多 2–3 天。

Q:拆到承重牆怎麼辦?

A:立刻停工、聯絡結構技師到現場評估,常見補強方式為植筋+鋼樑補強或 CFRP 碳纖維補強。費用視損傷程度,一般 8–25 萬不等。

8.Demolition Workflow Guide

作者署名

本文作者:老屋翻修設計師-謝佑祥

勝利室內裝修工作室|設計總監

專長:中古屋翻修、老屋翻新、滲漏水判斷、結構補強

Line:@winning|官網:www.winning0602.com

2025 BIN Internal Design Award 最佳人氣獎

與上醫預防醫學發展協會共同發表「裝修與健康」相關專欄

7.Demolition Workflow Guide

© 勝利室內裝修工作室|老屋翻修、室內裝修、滲漏水判斷、結構補強

相關文章

我要估價
